PMP 硬核干货|5 大过程组 + 十大知识领域 + 完整 49 个过程清单,建议存图反复研读

2025年8月19日254 次阅读

很多 IT 项目经理、数字化项目负责人,每天周旋需求变更、资源冲突、客户预期、突发风险,常年处于被动救火状态。

不少人考取 PMP 证书,却始终混淆各个管理过程归属,分不清启动、规划、执行、监控、收尾五大过程组边界,无法把理论落地到真实项目中。 今天结合思维导图,完整拆解 PMBOK 核心体系:5 大过程组、十大知识领域、全部 49 个标准过程,清晰展示每一个过程归属,把零散的项目工作串联成闭环管理体系。

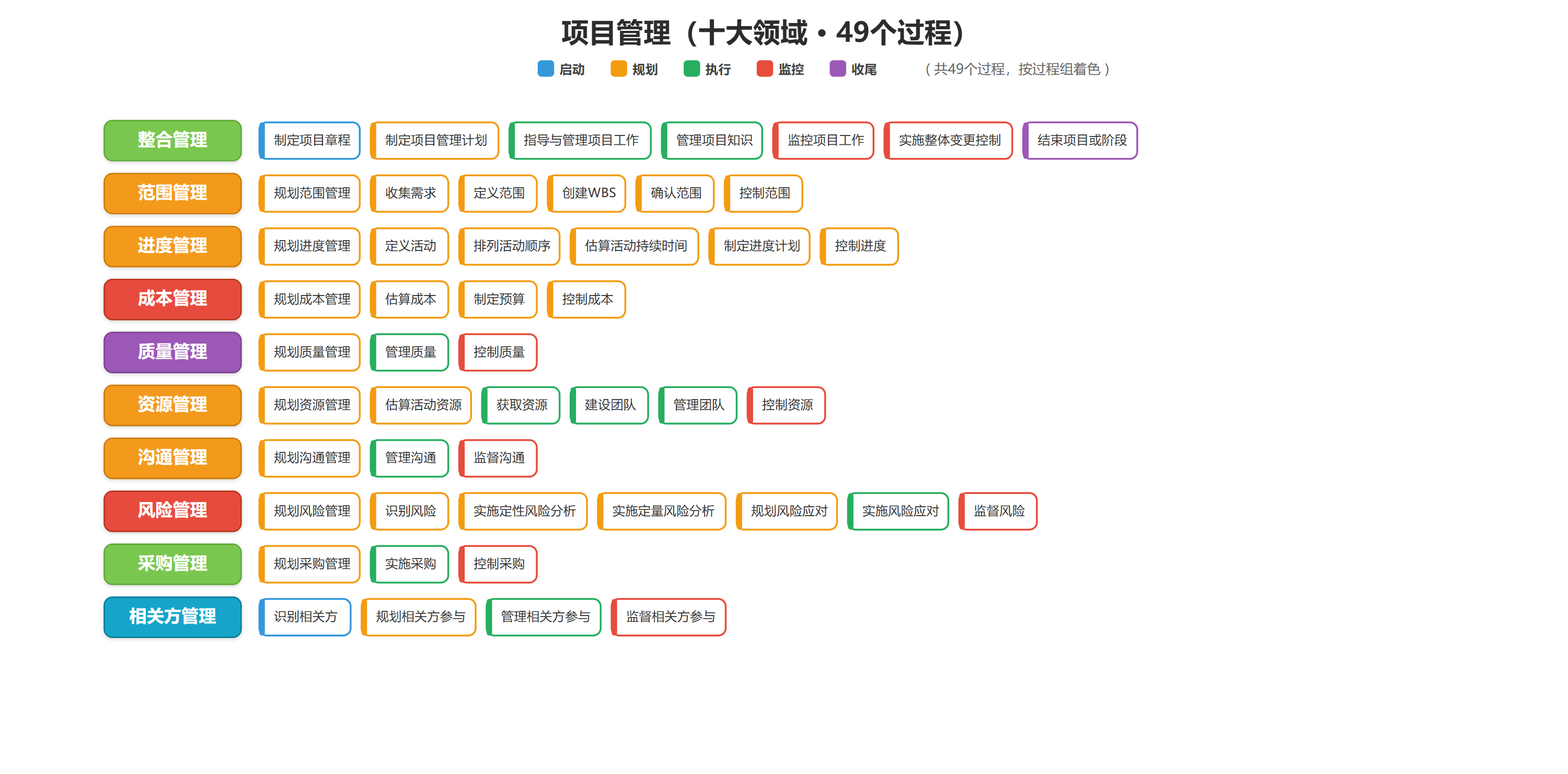

项目管理十大领域思维导图

一、底层主线:五大过程组

五大过程组贯穿项目完整生命周期,全部49个管理过程都归属其中,构成项目推进的时间逻辑主线。

启动过程组:项目正式启动,定方向、识别关键干系人,回答「项目要不要做、有哪些人会影响项目;

规划过程组:过程数量最多的核心阶段,搭建全套项目规则、制定各类基线、预设应对方案,尽可能减少项目中后期临时救火;

执行过程组:落地交付阶段,调动资源、推进任务产出成果、开展沟通、落地采购与风险应对;

监控过程组:与执行同步并行,持续比对计划与实际绩效、识别偏差、处理变更、监督风险、管控交付质量;

收尾过程组:项目或阶段验收、资料归档、复盘沉淀,正式关闭项目,很多团队忽视收尾,造成经验无法复用。

二、十大知识领域与完整49个过程明细

十大知识领域覆盖项目管理各个管控维度,各领域过程分工清晰、相互协同,共同支撑项目全周期运转。

【整合管理】:项目总控中枢,协调全部领域冲突;启动执行制定项目章程,规划编制项目管理计划,执行开展指导与管理项目工作、管理项目知识,监控落实监控项目工作、实施整体变更控制,收尾执行结束项目或阶段;

【范围管理】:守住项目边界,根治范围蔓延;规划开展规划范围管理、收集需求、定义范围、创建WBS,监控落实确认范围、控制范围;

【进度管理】:把控项目交付节奏;规划开展规划进度管理、定义活动、排列活动顺序、估算活动持续时间、制定进度计划,监控落实控制进度;

【成本管理】:管控预算基线,避免项目超支;规划开展规划成本管理、估算成本、制定预算,监控落实控制成本;

【质量管理】:守住交付物质量底线;规划开展规划质量管理,执行落实管理质量,监控落实控制质量;

【资源管理】:统筹人力、硬件、工具等全部资源;规划开展规划资源管理、估算活动资源,执行落实获取资源、建设团队、管理团队,监控落实控制资源;

【沟通管理】:搭建信息传递机制,化解信息差矛盾;规划开展规划沟通管理,执行落实管理沟通,监控落实监督沟通;

【风险管理】:前置识别不确定性,主动应对危机;规划开展规划风险管理、识别风险、实施定性风险分析、实施定量风险分析、规划风险应对,执行落实实施风险应对,监控落实监督风险;

【采购管理】:管理外部供应商、外包合作事项;规划开展规划采购管理,执行落实实施采购,监控落实控制采购;

【相关方管理】:持续管理所有人预期;启动执行识别相关方,规划开展规划相关方参与,执行落实管理相关方参与,监控落实监督相关方参与。

三、写给一线项目经理的实战思考

很多从业者存在一个巨大误区,认为项目必须机械落地全部49个过程。PMBOK是思维框架清单,而非一成不变的硬性流程。

小型敏捷项目:可以裁剪大量文档化规划过程,轻量化管控; 大型政企、数字化复杂项目:需要完整启用变更、风险、相关方、采购全流程管控。

拿到任意新项目,都可以对照这套体系自查:确认是否正式确立项目章程,目标达成共识;确认项目范围边界有没有书面锁定,防止需求无限扩张;确认进度、成本基线是否明确;确认潜在风险提前识别并准备应对预案;确认客户、领导、开发、业务等关键相关方的预期持续跟进管理。熟练运用这套框架,就能从「被动赶工的执行者」,升级为「全局可控的项目负责人」。

PMP五大过程组,十大知识领域,49个过程清单
